作为罗田县在建的最大单体投资项目,平坦原抽水蓄能电站项目打破了一县坐拥三座抽水蓄能电站的记录,打破了国内电站上马时限的记录,打破了同类项目可研用时的纪录,成为首个当年完成预可研审查、可研立项和项目核准的抽水蓄能电站,创造了项目建设的“平坦原奇迹”。今天,黄冈市最长公路隧道全线贯通。
10月14日,黄冈市最长公路隧道——平坦原抽水蓄能电站省道323复建项目王家湾隧道全线贯通,罗田县委委员、县政协主席陈世龙与项目建设指挥部、相关乡镇和单位有关人员到现场共同见证隧道的贯通。
中国水利水电第八工程局有限公司罗田片区指挥部党工委书记、总经理 万勇 王家湾隧道作为我们323复建项目的一个关键性工程,也是我们平坦原抽水蓄能建设的一个重要性节点,在王家湾隧道贯通以后实现了我们323的全线贯通,才能实现我们平坦原抽水蓄能电站的封闭性施工。

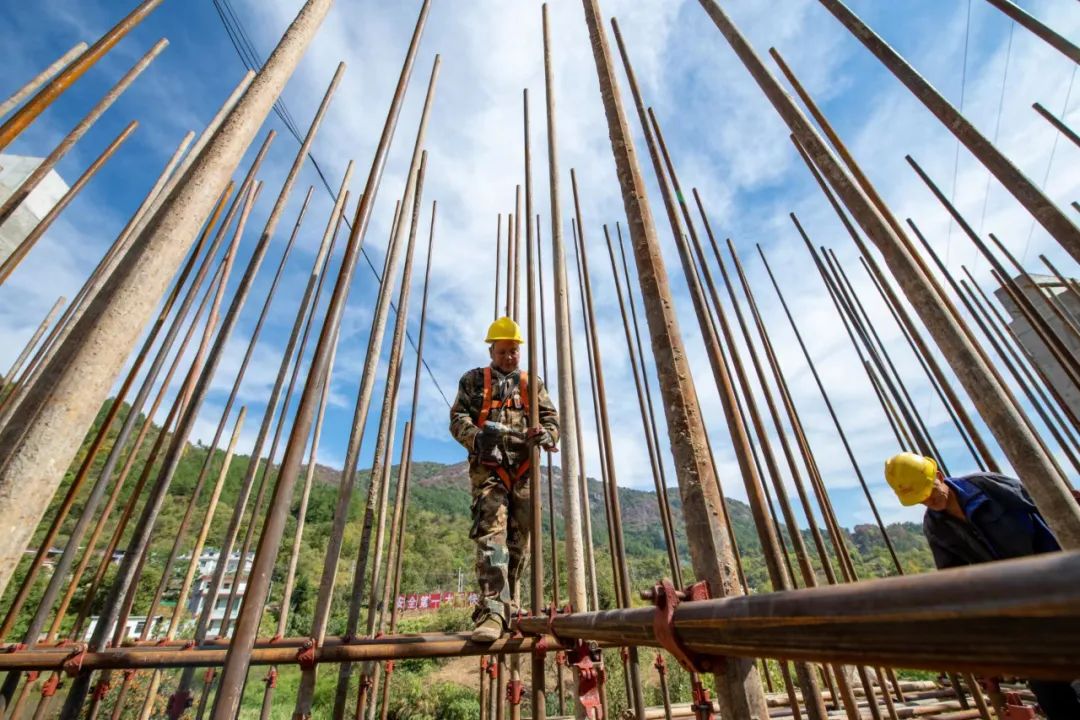

省道323改线工程包括两座桥梁、一条隧道。其中全长1.336公里的王家湾隧道于2022年4月20日开工建设,工程开工以来,中国电建中水八局等单位的施工人员扎根异乡,撸起袖子、甩开臂膀加油干,通过调动一切资源要素、全力以赴抢进度,实现了首战告捷,王家湾隧道提前两个半月贯通。
中国水利水电第八工程局有限公司罗田片区指挥部党工委书记、总经理 万勇 我们对整体的工期进行了倒排,最终采取由单向进尺改为双向进尺工作方法,确保24小时作业,单班作业人员有16个人钻爆,施工过程中,单边进尺一天最大达到了10米,单边进尺每个月达到了219米,确保提前完成了隧道的贯通。
在全力打通隧道的同时,全长534.7米的桥梁建设也在强力推进。
罗田县公路管理局工会主席 周进红 目前,桥梁下部构造已基本完工,800米的路基已具备通车条件,路基的挡土墙12000方的工程量已全部完工。下一步,我们准备督促施工单位加设备、加人力、加物力,争取在元月一日之前全线具备通车条件,保证平坦原抽水蓄能建设项目的顺利推进。
截至目前,平坦原抽水蓄能建设项目累计完成投资4.3亿元,探洞工程全部完工,累计掘进2530米;厂房交通洞提前5个月开工,通风兼安全洞提前2个月开工,王家湾隧道全线贯通,预计12月底通车。项目以最高的质效、最快的速度、最优的保障蝉联了罗田县项目建设一、二季度“流动红旗奖”。
据了解,平坦原抽水蓄能建设项目计划于2028年建成,项目建成后将发挥调峰、填谷、调频、调相、储能和紧急事故备用等功能,预计实现年产值10亿元、年纳税超2亿元,对巩固大别山脱贫成果、优化产业结构、做大经济总量、增强综合实力、推动乡村振兴具有重大意义。
