罗田县综合物流园:战高温抢进度 项目建设跑出“加速度”

2025-07-10 15:17

连日来,气温持续攀升,酷热难耐。而在罗田县综合物流园项目建设现场,却是一派热火朝天的施工景象,建设者们不畏酷暑,坚守岗位,全力推进项目建设,用汗水诠释责任与担当,确保项目建设按计划稳步推进,跑出“加速度”。

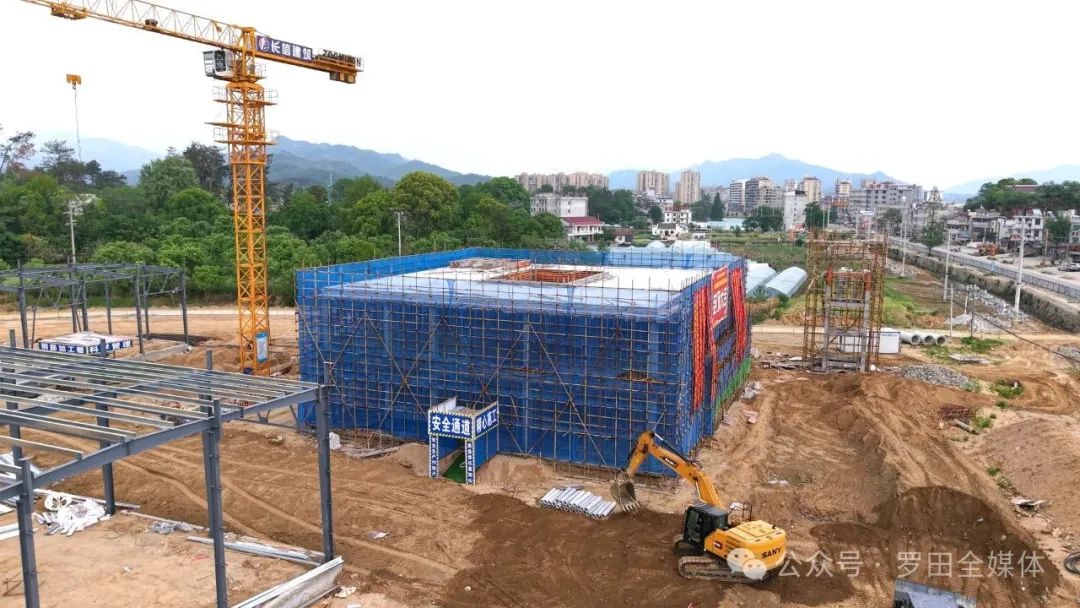

走进位于骆驼坳镇牛皮地村的县综合物流园项目施工现场,挖掘机、推土机、运输车辆往来穿梭。施工人员头戴安全帽,在高温下忙碌地工作着,他们的脸上挂满了汗珠,衣服被汗水湿透,但依然干劲十足。

钢筋工 裴礼志 一天下来,要喝七八瓶水,室外温度确实高,身上衣服湿了又干,干了又湿。

为了让项目建设跑出加速度,作为业主单位,县交通物流事业发展中心制定了详细的工作任务清单,对项目进行全流程协调、全时段推进、全方位服务,当好项目服务“店小二”。该中心安排专人负责与施工单位沟通协调,帮助解决项目建设中遇到的困难和问题。为了应对高温天气,保障施工人员的身体健康和施工安全,县交通物流事业发展中心督促项目部采取一系列防暑降温措施,实行“早出工、晚收工、中间多休息”的作息制度;在施工现场入口设置了防暑降温点,配备了仁丹、藿香正气水、凉茶等防暑降温物资,确保项目建设、防暑降温两不误。

县综合物流园项目施工负责人 周明 工程进度总共为三部分,第一部分11号楼主体已经施工完成,6号厂房的主体框架已经施工完成,屋面的面板第一层施工完成,现在进行地面施工,6月份整个厂房的地面包括室内装修可以施工完成,进入屋面面板施工;7号厂房已经装机施工完成,正在检测。总体的施工进度安排满足甲方及业主单位的要求,9月份6号厂房和11号楼可以交付使用,7号厂房10月底可以交付使用。

县综合物流园项目总投资3.5亿元,规划建设物流仓、维修车间、充换电能源中心、数据中心等多个功能区域。目前,已完成投资1.6亿元,2026年6月全面竣工并投入使用后,将补齐罗田县缺乏大型综合物流园等方面的短板,实现物流与市场深度融合,打造综合性“大物流”核心区,为罗田县的物流产业发展提供有力支撑。
